PROJECT CHARTER - tấm vé "cấp phép" cho một dự án Six Sigma

“Văn kiện ngắn chốt vấn đề, CTQ, vai trò nhóm, phạm vi, sponsor và timeline - chính thức "cấp phép" cho một dự án Six Sigma.”

PROJECT CHARTER - tấm vé "cấp phép" cho một dự án Six Sigma

Định nghĩa

Văn kiện ngắn chốt vấn đề, CTQ, vai trò nhóm, phạm vi, sponsor và timeline - chính thức "cấp phép" cho một dự án Six Sigma.

Mục đích

Thống nhất giữa sponsor và nhóm dự án về CTQ, phạm vi, vai trò, thời gian và lợi ích kỳ vọng - trước khi bắt tay làm.

Ứng dụng

Ký duyệt đầu giai đoạn Define; dùng làm "hợp đồng" tham chiếu xuyên suốt dự án khi có tranh cãi về phạm vi.

Ví dụ thực tế (mô phỏng đào tạo)

ABC Footwear khởi động dự án giảm lỗi hở keo với CTQ rõ ràng - tỷ lệ lỗi ≤2% trong 6 tháng, lợi ích tài chính kỳ vọng 1,5-2 tỷ VNĐ/năm.

Vì sao Project Charter quyết định thành bại của dự án

Theo kinh nghiệm triển khai của WISE Academy, phần lớn dự án Six Sigma thất bại không phải vì thiếu công cụ thống kê, mà vì ngay từ đầu nhóm dự án và nhà tài trợ (sponsor) hiểu vấn đề khác nhau. Project Charter là nơi "chốt" những điều đó bằng văn bản, có chữ ký, trước khi bất kỳ ai bỏ công sức đo đạc.

Một Charter tốt thường chỉ dài 1-2 trang, nhưng trả lời được năm câu hỏi: vì sao làm (business case), vấn đề là gì (problem statement), muốn đạt đến đâu (goal statement), làm trong phạm vi nào (scope) và ai chịu trách nhiệm (team & roles).

Các thành phần bắt buộc

  • Business case: dự án gắn với mục tiêu nào của công ty (chi phí, giao hàng, khiếu nại khách hàng…) và vì sao phải làm ngay bây giờ.
  • Problem statement: mô tả hiện trạng bằng dữ liệu - cái gì, ở đâu, từ khi nào, mức độ bao nhiêu. Không nêu nguyên nhân, không nêu giải pháp.
  • Goal statement: mục tiêu theo chuẩn SMART, ví dụ "giảm tỷ lệ lỗi hở keo từ 6,5% xuống ≤ 2% trước 30/06".
  • CTQ và chỉ số đo chính (primary metric), kèm chỉ số phụ (secondary / counter metric) để không cải thiện chỉ số này mà làm xấu chỉ số khác.
  • Phạm vi: bắt đầu và kết thúc ở đâu trong quy trình, cái gì nằm ngoài phạm vi.
  • Nhóm dự án: sponsor, champion, trưởng dự án (Green Belt / Black Belt), thành viên, chuyên gia hỗ trợ.
  • Lợi ích tài chính ước tính (hard savings và soft savings) và cách tính, đã được bộ phận tài chính xác nhận.
  • Mốc thời gian theo 5 giai đoạn DMAIC và ngày tollgate review.

Cách xây dựng Charter từng bước

  • Trưởng dự án viết bản nháp dựa trên dữ liệu sẵn có (báo cáo QC, khiếu nại, OEE…).
  • Làm việc 30-45 phút với sponsor để thống nhất vấn đề, mục tiêu và nguồn lực.
  • Nhờ bộ phận tài chính kiểm tra cách tính lợi ích - con số này sẽ bị hỏi lại ở mọi buổi review.
  • Cùng nhóm dự án rà lại phạm vi bằng công cụ In/Out of Scope và SIPOC.
  • Ký duyệt và lưu làm tài liệu tham chiếu. Charter có thể cập nhật sau Measure, nhưng mọi thay đổi phải được sponsor đồng ý.

Ví dụ minh hoạ (mô phỏng đào tạo)

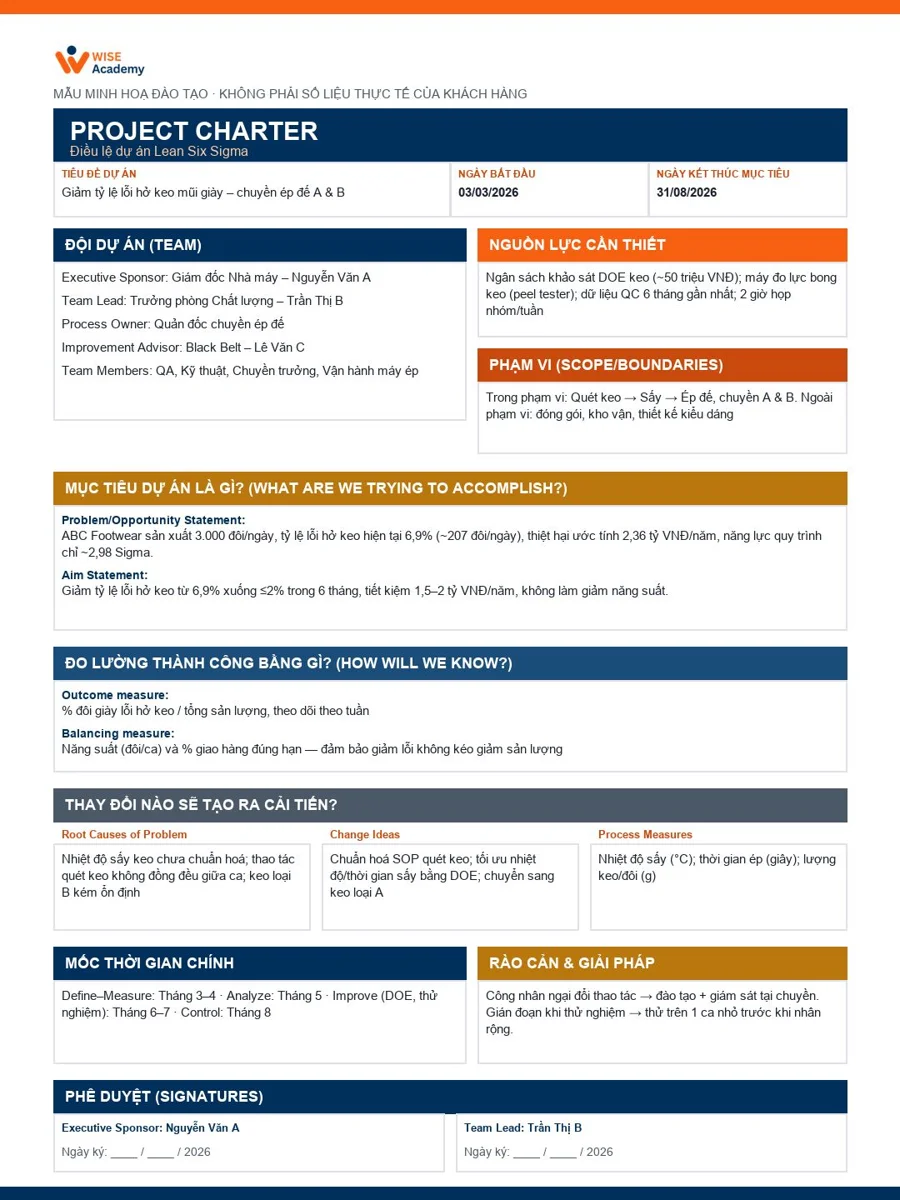

Tại một nhà máy giày, công đoạn dán đế có tỷ lệ lỗi hở keo trung bình 6,5% trong 6 tháng gần nhất, gây chi phí sửa hàng và trả hàng khoảng 180 triệu đồng mỗi tháng. Charter ghi rõ: mục tiêu ≤ 2% trong 6 tháng, chỉ số phụ là năng suất chuyền không được giảm, phạm vi từ khâu quét keo đến khâu ép đế trên 2 chuyền thí điểm, không bao gồm thay đổi nhà cung cấp keo. Sponsor là Giám đốc sản xuất, trưởng dự án là kỹ sư Green Belt, thời gian dự kiến 20 tuần.

Những lỗi thường gặp

  • Mục tiêu mơ hồ kiểu "cải thiện chất lượng" hoặc "giảm lỗi tối đa".
  • Nhét sẵn giải pháp vào Charter ("dự án lắp máy quét keo tự động") - khi đó dự án chỉ còn là thực hiện một quyết định đã có.
  • Phạm vi quá rộng ("giảm lỗi toàn nhà máy") khiến dự án kéo dài vô thời hạn.
  • Sponsor ký cho có nhưng không tham dự tollgate, nên nhóm dự án thiếu quyền quyết định khi cần nguồn lực.

Mẹo từ chuyên gia WISE Academy

  • Dùng một câu kiểm tra: người không làm trong dự án đọc Charter có hiểu vì sao dự án đáng làm không?
  • Một dự án Green Belt nên hoàn thành trong 3-6 tháng. Nếu lâu hơn, hãy chia nhỏ phạm vi.
  • Luôn có counter metric, để tránh "giảm lỗi bằng cách làm chậm chuyền".

Liên kết trong DMAIC

Project Charter là đầu ra quan trọng nhất của giai đoạn Define và là "hợp đồng" để kiểm tra ở mọi tollgate. Công cụ đi kèm: Problem Statement, SIPOC, VOC → CTQ Tree, In/Out of Scope, Stakeholder Analysis và Gantt Chart.

Ứng Dụng Thực Tế Tại Doanh Nghiệp

Bạn Muốn Chuyên Gia Khảo Sát & Tư Vấn Giải Pháp Này Cho Doanh Nghiệp?

Đội ngũ chuyên gia của WISE Academy trực tiếp đến hiện trường để đo lường số liệu, tìm điểm nghẽn và xây dựng lộ trình cải tiến riêng cho doanh nghiệp của bạn.

Quay lại danh sách bài viếtNguồn: Viện Đào Tạo & Tư Vấn WISE Academy
